Trong kết cấu xây dựng hiện đại năm 2026, việc thiết kế và thi công móng đài cọc bê tông đóng vai trò quyết định đến sự ổn định toàn khối của công trình. Một hệ thống móng được tính toán chuẩn xác không chỉ đảm bảo an toàn chịu lực mà còn tối ưu hóa chi phí vật tư và thời gian vận hành thiết bị bơm tại hiện trường.
Cách tính số lượng cọc ép trong thi công móng đài cọc bê tôngHướng dẫn chi tiết kỹ thuật tính toán số lượng tim cọc cho móng đài cọc bê tông chuẩn TCVN.
1. Bản chất kỹ thuật của móng đài cọc bê tông trong kết cấu
Móng đài cọc bê tông là bộ phận trung gian quan trọng, có nhiệm vụ tiếp nhận tải trọng từ cột, vách của kết cấu thượng tầng để phân bổ đều xuống hệ thống cọc (cọc ép, cọc khoan nhồi hoặc cọc cừ). Tại SANY Việt Nam, qua kinh nghiệm thực tế tại các dự án trọng điểm, chúng tôi nhận thấy độ cứng của đài móng ảnh hưởng trực tiếp đến khả năng làm việc nhóm của cọc. Theo tiêu chuẩn TCVN 10304:2014, một đài móng đủ tiêu chuẩn phải đảm bảo cường độ nén, khả năng chống đâm thủng và độ bền lâu trước các tác động xâm thực của môi trường đất.
Việc xác định số lượng tim cọc và kích thước hình học của đài cần dựa trên các dữ liệu khảo sát địa chất chi tiết. Nếu thiếu bước này, kỹ sư buộc phải sử dụng các giả thiết về sức chịu tải của đất nền, dẫn đến lãng phí vật tư hoặc nguy cơ lún không đều.
2. Các yêu cầu thông tin đầu vào bắt buộc
Để thiết kế móng đài cọc bê tông đạt chuẩn High-Quality, người chịu trách nhiệm kỹ thuật cần thu thập các dữ liệu sau:
- Bản vẽ mặt bằng định vị cột: Xác định tọa độ chính xác và khoảng cách các lưới trục. Điều này giúp tính toán diện tích truyền tải vùng ảnh hưởng lên mỗi chân cột.
- Tổng tải trọng chân cột (Ntt): Bao gồm tĩnh tải (trọng lượng kết cấu, tường xây, hoàn thiện) và hoạt tải (người, thiết bị, gió).
- Chỉ số địa chất: Giá trị xuyên tiêu chuẩn (SPT), lực dính (c) và góc ma sát trong (φ) để xác định sức chịu tải của một cọc đơn (Ptk).

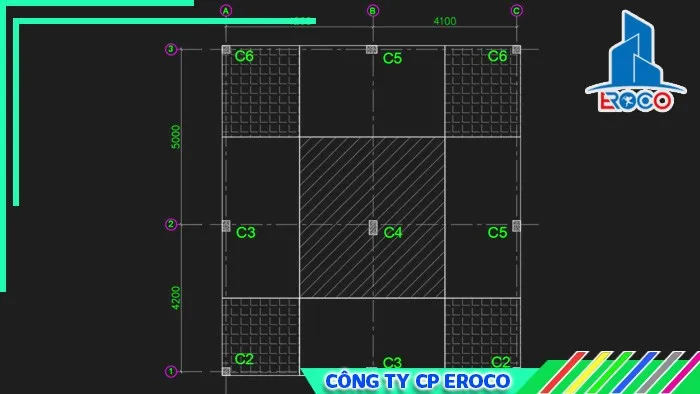

Sơ đồ phân bổ tải trọng từ kết cấu xuống móng đài cọc bê tôngSơ đồ phân bổ áp lực tiếp xúc từ cột truyền xuống hệ móng đài cọc bê tông.
3. Quy trình tính toán số lượng cọc trong móng đài cọc bê tông
Bước 1: Xác định tải trọng dồn xuống chân cột
Kỹ sư sử dụng công thức thực nghiệm cho nhà dân dụng năm 2026 như sau:
Tải trọng (tấn) = n S q k
Trong đó:
- n: Số tầng của công trình.
- S: Diện tích sàn phân tải vào đầu cột (m²).
- q: Tải trọng trung bình trên mỗi m² sàn (thường dao động từ 1.0 – 1.2 tấn/m² tùy loại hình công trình).
- k: Hệ số điều chỉnh (thường lấy 1.2 cho cột biên và 1.1 cho cột giữa).
Bước 2: Công thức tính số lượng tim cọc
Số lượng cọc (N) trong một móng đài cọc bê tông được xác định bởi:
N = (β Ntt) / Ptk
- β: Hệ số xét đến ảnh hưởng của momen (thường lấy 1.2 – 1.5).
- Ptk: Sức chịu tải thiết kế của một đầu cọc dựa trên báo cáo địa chất hoặc kết quả thử tĩnh.
Ví dụ thực tế: Một cột giữa có tải trọng 120 tấn, sức chịu tải cọc D300 dự kiến là 25 tấn/cọc. Số lượng cọc cần thiết = 1.2 120 / 25 = 5.76 cọc. Thực tế sẽ bố trí 6 cọc để đối xứng hóa trọng tâm đài.
4. Đặc thù cấp phối và mác bê tông sử dụng cho đài móng
Sử dụng bê tông tươi từ các trạm trộn HZS của SANY giúp kiểm soát chặt chẽ tỷ lệ W/C (Nước/Xi măng), đảm bảo mác bê tông đạt chuẩn theo thiết kế.
| Thông số | Mác M250 (B20) | Mác M300 (B22.5) | Mác M400 (B30) |
|---|---|---|---|
| Ứng dụng | Nhà phố, biệt thự thấp tầng | Nhà cao tầng, móng máy | Công trình thủy lợi, cầu cảng |
| Cường độ chịu nén (Rn) | 250 kG/cm² | 300 kG/cm² | 400 kG/cm² |
| Độ sụt yêu cầu | 12 ± 2 cm | 14 ± 2 cm | 16 ± 2 cm |
| Hàm lượng xi măng | 350 – 380 kg/m³ | 400 – 420 kg/m³ | 450 – 480 kg/m³ |
Lưu ý: Đối với móng đài cọc bê tông khối lớn, cần sử dụng phụ gia giảm nước và xi măng nhiệt thấp để tránh nứt do nhiệt thủy hóa.
5. Tiêu chuẩn kích thước và bố trí thép trong móng đài cọc bê tông
Khoảng cách giữa các tim cọc
Nguyên tắc vàng là khoảng cách tối thiểu giữa hai tim cọc nên là 3D (với D là đường kính hoặc cạnh cọc). Đối với cọc ép D250, khoảng cách này là 750mm. Việc bố trí quá gần sẽ gây ra hiện tượng giao thoa ứng suất, làm giảm khả năng chịu lực của cả hệ thống móng đài cọc bê tông.
Chi tiết đài móng chân cột và bố trí thép móng đài cọc bê tôngBố trí cốt thép và vị trí các tim cọc trong móng đài cọc bê tông để đảm bảo khả năng chống cắt.
Kích thước mép đài
Phần bê tông từ mép cọc ngoài cùng đến mép đài không được nhỏ hơn 150mm. Chiều cao đài móng (Hm) phải đủ để đảm bảo điều kiện chống đâm thủng của cột và chiều dài neo thép cột vào đài.
6. Lựa chọn thiết bị thi công bê tông phù hợp
Tại các công trình có hệ thống móng đài cọc bê tông phức tạp, việc lựa chọn xe bơm bê tông đóng vai trò then chốt.
- Xe bơm cần SANY (37m – 62m): Phù hợp cho các mặt bằng rộng, tốc độ đổ nhanh, đảm bảo tính liên tục của khối bê tông, tránh hình thành “mạch ngừng lạnh”.
- Máy bơm tĩnh SANY (HBT series): Ưu tiên cho các ngõ nhỏ hoặc công trình siêu cao tầng, nơi xe bơm cần không thể tiếp cận. Áp suất bơm cao giúp đẩy bê tông mác cao (M350, M400) một cách ổn định.

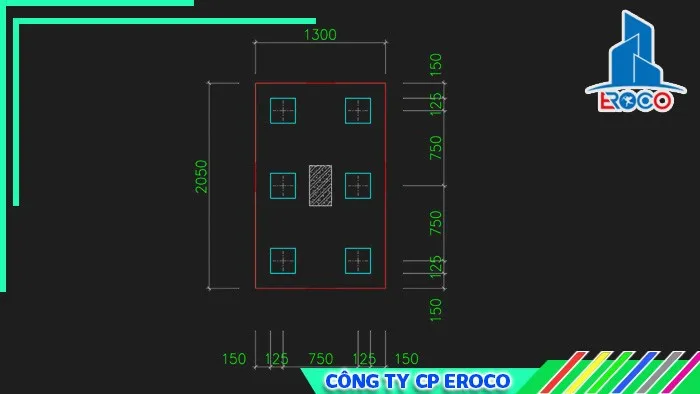

Kích thước đài móng cho cọc D250 trong thi công móng đài cọc bê tôngKiểm tra kích thước hình học trước khi tiến hành đổ bê tông cho móng đài cọc bê tông.
7. Quy trình thi công đổ bê tông đài móng đạt chuẩn 2026
- Vệ sinh đầu cọc: Sau khi ép hoặc khoan, đầu cọc phải được đập vỡ lớp bê tông yếu, vệ sinh sạch sẽ và để thép cốt nhô lên neo vào đài tối thiểu 20-30D.
- Đổ bê tông lót: Sử dụng bê tông mác M100 dày 100mm để tạo phẳng và ngăn mất nước cho lớp bê tông chính của móng đài cọc bê tông.
- Lắp dựng cốt thép: Đảm bảo lớp bảo vệ cốt thép (clear cover) tối thiểu là 50mm đối với bộ phận tiếp xúc trực tiếp với đất trung tính.
- Đầm dùi kỹ thuật: Sử dụng máy đầm dùi có biên độ rung phù hợp. Đầm theo phương thẳng đứng, khoảng cách giữa các điểm đầm không vượt quá 1.5 lần bán kính tác dụng để đảm bảo độ đặc chắc, không để lại túi khí xung quanh đầu cọc.
8. Các rủi ro kỹ thuật và cách khắc phục trong móng đài cọc bê tông
Trong quá trình thực tế thi công, một số lỗi thường gặp có thể dẫn đến hậu quả nghiêm trọng:
- Sai lệch vị trí cọc: Nếu vị trí thực tế sau khi ép lệch quá 1/4 đường kính cọc, kỹ sư phải tính toán lại khả năng chịu lực của đài hoặc bổ sung cọc “phụ” để cân bằng lực.
- Xâm thực hóa học: Ở những vùng đất phèn, mặn, móng đài cọc bê tông cần sử dụng xi măng bền sunfat hoặc các lớp sơn chống thấm bitum bảo vệ bề mặt ngoài.
- Nứt do nhiệt: Với đài móng dày trên 1m, chênh lệch nhiệt độ giữa lõi và bề mặt không được vượt quá 25°C. Cần có biện pháp bảo dưỡng bằng cách phủ bao tải dứa, tưới nước giữ ẩm hoặc luân chuyển nước làm mát trong ống đồng đặt sẵn.
Hướng dẫn chi tiết kỹ thuật móng đài cọc bê tông 2026Kiểm tra nghiêm ngặt cường độ bê tông trước khi chuyển giai đoạn thi công móng đài cọc bê tông.
9. Xu hướng công nghệ bê tông móng năm 2026
Năm 2026 chứng kiến sự bùng nổ của các loại bê tông thông minh và thiết bị điều khiển từ xa. SANY Việt Nam đã cập nhật hệ thống quản lý trạm trộn thời gian thực, cho phép giám sát độ sụt của từng mẻ bê tông ngay từ khi rời trạm đến lúc đổ vào móng đài cọc bê tông. Công nghệ này loại bỏ hoàn toàn rủi ro công nhân tự ý thêm nước tại công trường, đảm bảo cường độ nén tuyệt đối giúp kết cấu móng vững chãi qua hàng thập kỷ.
Ngoài ra, việc tích hợp cảm biến nhiệt độ vào các khối móng đài cọc bê tông lớn giúp kỹ sư theo dõi quá trình đóng rắn một cách trực quan qua ứng dụng di động, từ đó điều chỉnh chế độ bảo dưỡng kịp thời.
10. Tối ưu hóa chi phí và giá trị bền vững
Một thiết kế móng đài cọc bê tông thông minh không phải là thiết kế dùng nhiều vật liệu nhất, mà là thiết kế sử dụng vật liệu đúng chỗ. Qua các dự án sử dụng thiết bị SANY, chúng tôi nhận thấy việc nâng mác bê tông từ M250 lên M300 có thể giúp giảm tới 15% kích thước đài, từ đó giảm khối lượng đào đất và tiết kiệm thép đai. Đây là bài toán kinh tế kỹ thuật mà các nhà thầu chuyên nghiệp hướng tới trong tương lai.
Khi thi công móng đài cọc bê tông, sự phối hợp nhịp nhàng giữa đội ngũ kỹ sư kết cấu, đơn vị cung cấp bê tông tươi và đơn vị vận hành máy bơm là yếu tố tiên quyết. Một khối móng hoàn hảo là sự kết tinh của tính toán chính xác và thi công chuẩn mực.
Tham chiếu kỹ thuật:
- TCVN 10304:2014 – Thiết kế móng cọc.
- TCVN 5574:2018 – Thiết kế kết cấu bê tông và bê tông cốt thép.
- ACI 318 – Building Code Requirements for Structural Concrete.
Disclaimer: Các công thức và thông số trong bài viết mang tính chất tham khảo kỹ thuật chung dựa trên tiêu chuẩn 2026. Mọi quyết định thi công móng đài cọc bê tông thực tế phải được kỹ sư kết cấu có chứng chỉ hành nghề thẩm định và phê duyệt dựa trên hồ sơ khảo sát địa chất cụ thể của từng công trình.
Tại SANY Việt Nam, chúng tôi đồng hành cùng các đơn vị xây dựng bằng cách cung cấp giải pháp thiết bị bê tông hàng đầu thế giới, đảm bảo mọi dự án có hệ thống móng đài cọc bê tông đạt chuẩn kỷ lục về độ bền và an toàn kết cấu. Việc lựa chọn xe bơm và trạm trộn SANY chính là cam kết cho một nền móng vững chắc của mỗi công trình Việt.
Hy vọng thông tin chuyên sâu về bối cảnh thi công móng đài cọc bê tông năm 2026 sẽ giúp quý nhà thầu và kỹ sư có thêm góc nhìn chính xác cho dự án của mình. Đảm bảo an toàn từ nền móng chính là bảo vệ giá trị cốt lõi của mỗi công trình xây dựng. Với móng đài cọc bê tông, không có chỗ cho sự sai số và chủ quan.
