Cường Độ Bê Tông R7 Sau 3 Ngày: Tiêu Chuẩn, Kiểm Tra Và Yếu Tố Ảnh Hưởng

Hình ảnh minh họa mẫu bê tông R7

Cường độ bê tông R7 sau 3 ngày là một chỉ số quan trọng, phản ánh khả năng phát triển sớm của bê tông, ảnh hưởng trực tiếp đến tiến độ thi công và an toàn công trình. Việc hiểu rõ giá trị chuẩn, cách thức kiểm tra chính xác và các yếu tố tác động sẽ giúp các nhà thầu và kỹ sư đưa ra quyết định kịp thời, tối ưu hóa quy trình xây dựng. Bài viết này sẽ đi sâu vào phân tích cường độ bê tông R7 sau 3 ngày, cung cấp kiến thức chuyên sâu và hướng dẫn thực hành để đảm bảo chất lượng công trình.

Bê Tông R7 Là Gì Và Tầm Quan Trọng Của Việc Kiểm Tra Sớm

Khái niệm bê tông R7 đề cập đến cường độ nén của bê tông sau 7 ngày tuổi. Đây là một mốc kiểm tra sớm, thường cho phép đánh giá nhanh chất lượng hỗn hợp bê tông và quá trình thi công ban đầu. Trong điều kiện xây dựng tại Việt Nam, yêu cầu về tiến độ thi công nhanh và khả năng tháo cốp pha sớm ngày càng trở nên cấp thiết. Do đó, việc theo dõi cường độ phát triển của bê tông ở các giai đoạn sớm hơn, như 3 ngày, trở nên vô cùng giá trị.

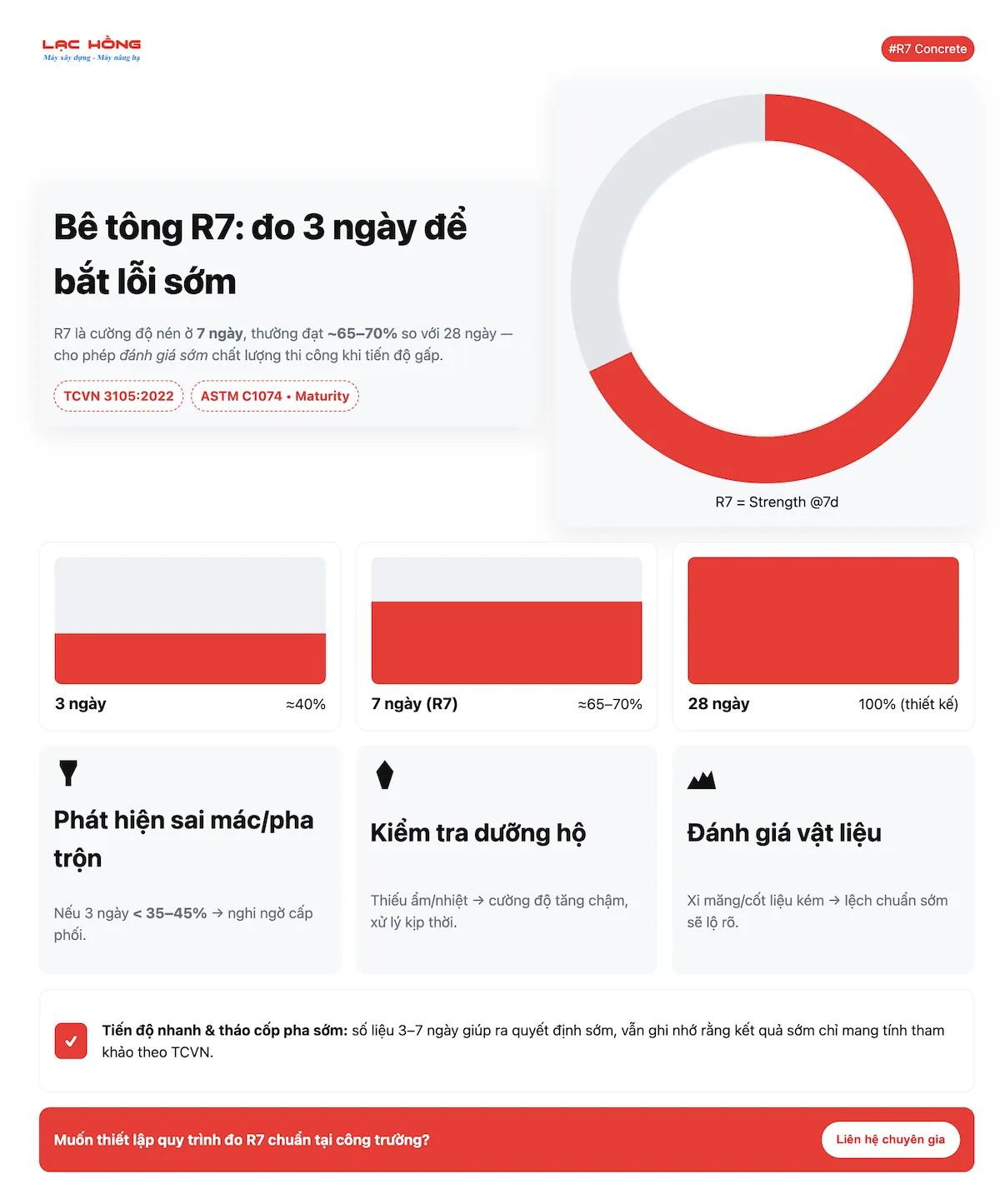

Cường độ bê tông phát triển theo một đường cong nhất định theo thời gian. Thông thường, sau 3 ngày, bê tông có thể đạt khoảng 40% cường độ thiết kế 28 ngày. Đến ngày thứ 7, con số này thường dao động quanh mức 65%. Mốc 3 ngày, dù chỉ mang tính tham khảo theo các tiêu chuẩn như TCVN 3105:2022, lại cung cấp những tín hiệu sớm quan trọng. Nó giúp phát hiện kịp thời các sai sót trong quá trình pha trộn, dưỡng hộ hoặc chất lượng vật liệu.

Hình ảnh minh họa mẫu bê tông R7Hình ảnh minh họa mẫu bê tông R7

Các tiêu chuẩn quốc tế, ví dụ như ASTM C1074, còn đi xa hơn bằng việc áp dụng phương pháp “maturity method” để dự báo cường độ 28 ngày dựa trên dữ liệu thu thập sớm. Điều này nhấn mạnh tầm quan trọng của việc theo dõi cường độ bê tông ở các giai đoạn đầu.

Quy Trình Chuẩn Để Đo Cường Độ Bê Tông R7 Sau 3 Ngày

Để xác định cường độ bê tông R7 sau 3 ngày một cách chính xác, cần tuân thủ nghiêm ngặt quy trình gồm ba bước cốt lõi: lấy mẫu đại diện, dưỡng hộ mẫu đúng kỹ thuật và kiểm tra bằng thiết bị chuyên dụng.

1. Lấy Mẫu Bê Tông Chuẩn Xác

Chất lượng của mẫu thử quyết định độ tin cậy của kết quả đo. Mẫu bê tông cần được lấy từ khoảng 80% giữa mẻ trộn, tránh lấy ở đầu hoặc cuối quá trình đổ để đảm bảo tính đại diện cho toàn bộ mẻ.

Sử dụng các loại khuôn tiêu chuẩn như 150x150x150mm hoặc 100x200mm. Đảm bảo khuôn sạch sẽ, được bôi một lớp dầu chống dính mỏng để dễ dàng tháo mẫu sau này. Khi đổ bê tông vào khuôn, thực hiện theo từng lớp, thường là 2–3 lớp. Mỗi lớp cần được đầm kỹ bằng thanh đầm hoặc máy rung, với khoảng 25 lần đầm cho mỗi lớp. Mục đích là loại bỏ tối đa các túi khí và đảm bảo bê tông lấp đầy mọi ngóc ngách của khuôn. Sau khi đầm, bề mặt bê tông cần được làm phẳng để đảm bảo tính đồng nhất.

Quy trình lấy mẫu bê tông R7Quy trình lấy mẫu bê tông R7

2. Dưỡng Hộ Mẫu Đúng Kỹ Thuật

Giai đoạn dưỡng hộ là cực kỳ quan trọng, đặc biệt là trong 24–48 giờ đầu tiên sau khi đổ bê tông. Trong thời gian này, mẫu cần được bảo vệ cẩn thận khỏi sự mất nước đột ngột và các tác động rung lắc mạnh. Nhiệt độ lý tưởng cho giai đoạn này là từ 16–27°C.

Sau khi bê tông trong khuôn đã đủ cứng để tháo (thường sau khoảng 24 giờ), mẫu sẽ được lấy ra khỏi khuôn. Tiếp theo, mẫu cần được ngâm hoàn toàn trong nước có nhiệt độ ổn định ở 20 ± 2°C. Một phương án khác là đặt mẫu trong phòng dưỡng hộ có độ ẩm cao, duy trì điều kiện tương tự cho đến thời điểm kiểm tra cường độ. Việc dưỡng hộ đúng cách đảm bảo bê tông phát triển cường độ một cách tối ưu và đồng đều.

3. Kiểm Tra Nén Bằng Thiết Bị Chuẩn

Bước cuối cùng là kiểm tra cường độ nén của mẫu bê tông. Quá trình này đòi hỏi sử dụng máy nén chuẩn, đã qua hiệu chuẩn định kỳ để đảm bảo độ chính xác. Trước khi đưa vào máy nén, cần đo đạc kích thước của mẫu một cách cẩn thận. Đảm bảo hai bề mặt đối diện của mẫu phải song song với nhau. Nếu cần, có thể sử dụng phương pháp mài hoặc chụp đầu để đạt được độ phẳng yêu cầu.

Khi tiến hành nén, tốc độ tăng tải trọng cần được kiểm soát chặt chẽ, thường ở mức 0.25 ± 0.05 MPa/s. Ghi lại lực phá hủy cực đại mà mẫu chịu được. Từ đó, tính toán ra cường độ nén thực tế của mẫu.

Trong trường hợp kiểm tra nhanh tại công trường, có thể sử dụng búa bật nẩy (Schmidt Hammer loại N) theo tiêu chuẩn TCVN 9334:2012. Tuy nhiên, cần lưu ý rằng phương pháp này có sai số nhất định. Khi sử dụng búa bật nẩy, nên thực hiện ít nhất 16 điểm đo trên bề mặt mẫu, sau đó loại bỏ các giá trị cao nhất và thấp nhất để lấy giá trị trung bình, tăng độ tin cậy cho kết quả.

Lưu ý quan trọng: Cường độ bê tông sau 3 ngày thường đạt khoảng 40–60% của mác thiết kế 28 ngày. Đối với các mác bê tông phổ biến như M200–M300, giá trị này tương đương khoảng 8–18 MPa. Các nguyên nhân phổ biến gây sai lệch kết quả bao gồm việc lấy mẫu không đại diện, nhiệt độ dưỡng hộ không phù hợp, hoặc máy nén không được hiệu chuẩn đúng cách.

Các Yếu Tố Ảnh Hưởng Đến Cường Độ Bê Tông R7 Sau 3 Ngày

Sự phát triển cường độ sớm của bê tông, đặc biệt là cường độ bê tông R7 sau 3 ngày, chịu tác động của nhiều yếu tố. Việc kiểm soát tốt các yếu tố này là chìa khóa để đạt được chất lượng mong muốn và đảm bảo tiến độ công trình.

Tác Động Của Môi Trường

Nhiệt độ môi trườngđộ ẩm đóng vai trò then chốt. Trong điều kiện khí hậu nóng ẩm đặc trưng của Việt Nam, nhiệt độ cao (thường từ 30–40°C) có thể thúc đẩy quá trình thủy hóa xi măng diễn ra nhanh chóng. Thậm chí, bê tông có thể đạt tới 91% cường độ 28 ngày chỉ trong vòng 3 ngày nếu điều kiện thuận lợi. Tuy nhiên, nếu không được dưỡng hộ đúng cách, nhiệt độ cao có thể gây mất nước nhanh, dẫn đến kết cấu bê tông bị rỗ xốp và giảm cường độ thực tế.

Độ ẩm cao thường hỗ trợ tốt cho quá trình thủy hóa, giúp bê tông phát triển cường độ đều đặn. Ngược lại, gió mạnh hoặc nắng gắt có thể làm bề mặt bê tông bị khô nhanh, gây co ngót nhựa và dẫn đến hiện tượng nứt sớm, ảnh hưởng tiêu cực đến cường độ và độ bền lâu dài.

Ảnh hưởng của môi trường đến cường độ bê tôngẢnh hưởng của môi trường đến cường độ bê tông

Đặc Tính Vật Liệu

Loại xi măng sử dụng có ảnh hưởng đáng kể. Việc lựa chọn xi măng có khả năng đóng rắn nhanh hoặc xi măng có hàm lượng C3S cao (như Type III theo tiêu chuẩn ASTM) sẽ giúp tăng tốc độ phát triển cường độ sớm. Điều này đặc biệt hữu ích cho các công trình nhỏ, sử dụng máy trộn mini, nơi yêu cầu về tiến độ thường rất cao.

Tỷ lệ nước/xi măng (W/C) là một yếu tố quyết định cường độ bê tông. Tỷ lệ W/C lý tưởng thường nằm trong khoảng 0.4–0.5. Tỷ lệ này càng thấp, cường độ nén của bê tông càng cao, miễn là hỗn hợp được trộn đều và đầm kỹ.

Quy Trình Thi Công Và Dưỡng Hộ

Chất lượng trộn là yếu tố không thể bỏ qua. Việc trộn bê tông cần đảm bảo sự đồng nhất của các thành phần, tránh trộn quá tải hoặc không đủ thời gian. Ngay sau khi hoàn thiện bề mặt bê tông, quá trình dưỡng hộ phải được bắt đầu ngay lập tức. Thời gian dưỡng hộ tối thiểu nên kéo dài ít nhất 3 ngày, hoặc lâu hơn tùy thuộc vào điều kiện môi trường và yêu cầu kỹ thuật.

Đối với các công trình nhỏ, người thi công nên chủ động che chắn bề mặt bê tông khỏi tác động trực tiếp của nắng và gió. Trong điều kiện nhiệt độ quá cao, có thể sử dụng nước lạnh để tưới hoặc bảo dưỡng bê tông.

Việc quản lý chặt chẽ các yếu tố trên không chỉ giúp bê tông đạt được cường độ sớm như mong đợi mà còn đảm bảo độ bền vững và an toàn cho toàn bộ công trình.

Xử Lý Khi Cường Độ Bê Tông R7 Không Đạt Tiêu Chuẩn

Khi kết quả kiểm tra cho thấy cường độ bê tông R7 sau 3 ngày thấp hơn so với tiêu chuẩn đề ra, việc xử lý kịp thời và đúng cách là vô cùng quan trọng để đảm bảo an toàn kết cấu và duy trì tiến độ dự án.

1. Xác Minh Lại Kết Quả Thử Nghiệm

Bước đầu tiên và quan trọng nhất là kiểm tra lại toàn bộ quy trình thử nghiệm. Rất nhiều trường hợp sai số không xuất phát từ chất lượng bê tông mà từ các thao tác lấy mẫu, bảo dưỡng mẫu hoặc thực hiện kiểm tra nén không đúng kỹ thuật. Nếu phát hiện sai sót trong quy trình, cần lấy mẫu mới và thực hiện lại toàn bộ các bước theo đúng tiêu chuẩn.

2. Đánh Giá Mức Độ Nghiêm Trọng

Sau khi có kết quả tin cậy, cần so sánh với các tiêu chuẩn áp dụng. Theo ACI 318, không có mẫu thử nào được có cường độ thấp hơn cường độ thiết kế là 3.45 MPa, và cường độ trung bình của ba mẫu liên tiếp phải đạt yêu cầu. Nếu cường độ thấp nhưng không ảnh hưởng nghiêm trọng đến khả năng chịu lực của kết cấu (ví dụ như sàn nền), có thể xem xét chấp nhận với các biện pháp bổ sung.

3. Quyết Định Biện Pháp Khắc Phục

Tùy thuộc vào mức độ sai lệch và loại kết cấu, có thể áp dụng các biện pháp sau:

  • Sử dụng phụ gia tăng cường độ: Các loại phụ gia như calcium nitrate có thể được thêm vào các mẻ bê tông sau để đẩy nhanh tốc độ phát triển cường độ.
  • Kiểm soát nhiệt độ: Sử dụng chăn nhiệt hoặc các biện pháp giữ nhiệt khác để hỗ trợ quá trình ninh kết và phát triển cường độ của bê tông, đặc biệt trong điều kiện thời tiết lạnh.
  • Kéo dài thời gian tháo ván khuôn: Đây là biện pháp đơn giản nhất để tăng thời gian dưỡng hộ cho bê tông, giúp nó tiếp tục phát triển cường độ. Tuy nhiên, cần cân nhắc kỹ lưỡng về chi phí và ảnh hưởng đến tiến độ chung.
  • Gia cường kết cấu: Trong trường hợp nghiêm trọng, có thể cần xem xét các giải pháp gia cường kết cấu bằng vật liệu FRP (Fiber Reinforced Polymer) hoặc thậm chí là thay thế một phần kết cấu. Chi phí cho các giải pháp này có thể rất cao, tùy thuộc vào quy mô và mức độ hư hại.

4. Tăng Cường Giám Sát Chất Lượng

Để phòng ngừa rủi ro và kiểm soát chất lượng tốt hơn trong tương lai, nên cân nhắc sử dụng các thiết bị giám sát hiện đại. Các loại cảm biến đo cường độ bê tông gắn trực tiếp vào kết cấu hoặc việc thiết lập phòng thí nghiệm di động tại công trường sẽ giúp theo dõi chất lượng bê tông theo thời gian thực, phát hiện sớm vấn đề và đưa ra giải pháp kịp thời, tiết kiệm chi phí và thời gian.

Kiểm Soát Chất Lượng, Làm Chủ Tiến Độ

Việc nắm vững cường độ bê tông R7 sau 3 ngày không chỉ là yêu cầu kỹ thuật mà còn là yếu tố then chốt để đảm bảo sự thành công của dự án. Đầu tư vào thiết bị trộn bê tông chuyên dụng, quy trình kiểm tra chất lượng nghiêm ngặt và đội ngũ kỹ thuật am hiểu sẽ giúp bạn phòng ngừa rủi ro, tối ưu hóa chi phí và nâng cao uy tín công trình.


Sẵn sàng nâng cấp chất lượng công trình?

Đừng để thiết bị cũ làm chậm tiến độ và gia tăng chi phí. Hãy trang bị máy trộn bê tông Lạc Hồng để đảm bảo chất lượng đồng đều, tiết kiệm thời gian và nhân công. Liên hệ ngay hôm nay.

Nhận báo giá nhanh Yêu cầu Catalogue kỹ thuật

Ngày cập nhật 14/01/2026 by Văn Vũ
